2021年11月19日下午14时16分,,,,,兰州新区热电联产项目厂用带电一次成功;;;;;2021年11月29日,,,,,设备单机试运行一次成功;;;;;11月30日,,,,,主厂房10kV厂用两段均已带电,,,,,运行正常。。。。。

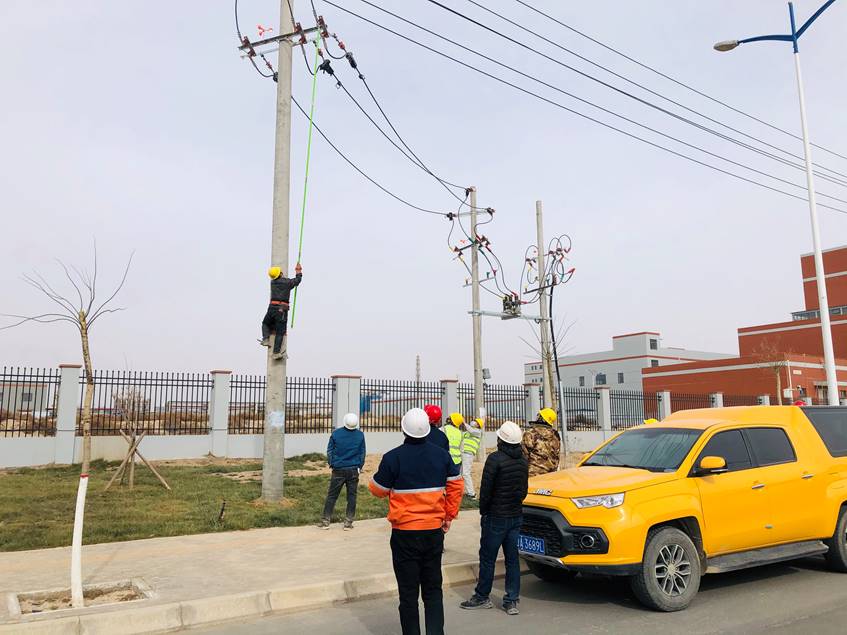

兰州新区热电联产项目厂用带电通过“T”接兰州新区化工园区110kV胜利变128关山路东线35-13#杆,,,,,引至架设辅杆处柱上断路器,,,,,合柱上断路器送电至主厂房配电室10kV备用段工作进线柜。。。。。通过主厂房配电室10kV备用段给10kV工作Ⅰ段、10kV工作Ⅱ段、厂用PC备用段受电。。。。。本次厂用受电范围为10kV外线、10kV备用段、厂用低压备用变压器和厂用PC备用段。。。。。
此次厂用带电工作的顺利完成,,,,, 为下一步分系统设备调试和试运行提供了稳定可靠的电源保证,,,,,也为年内1#锅炉点火计划的顺利实现奠定了坚实的基础。。。。。
