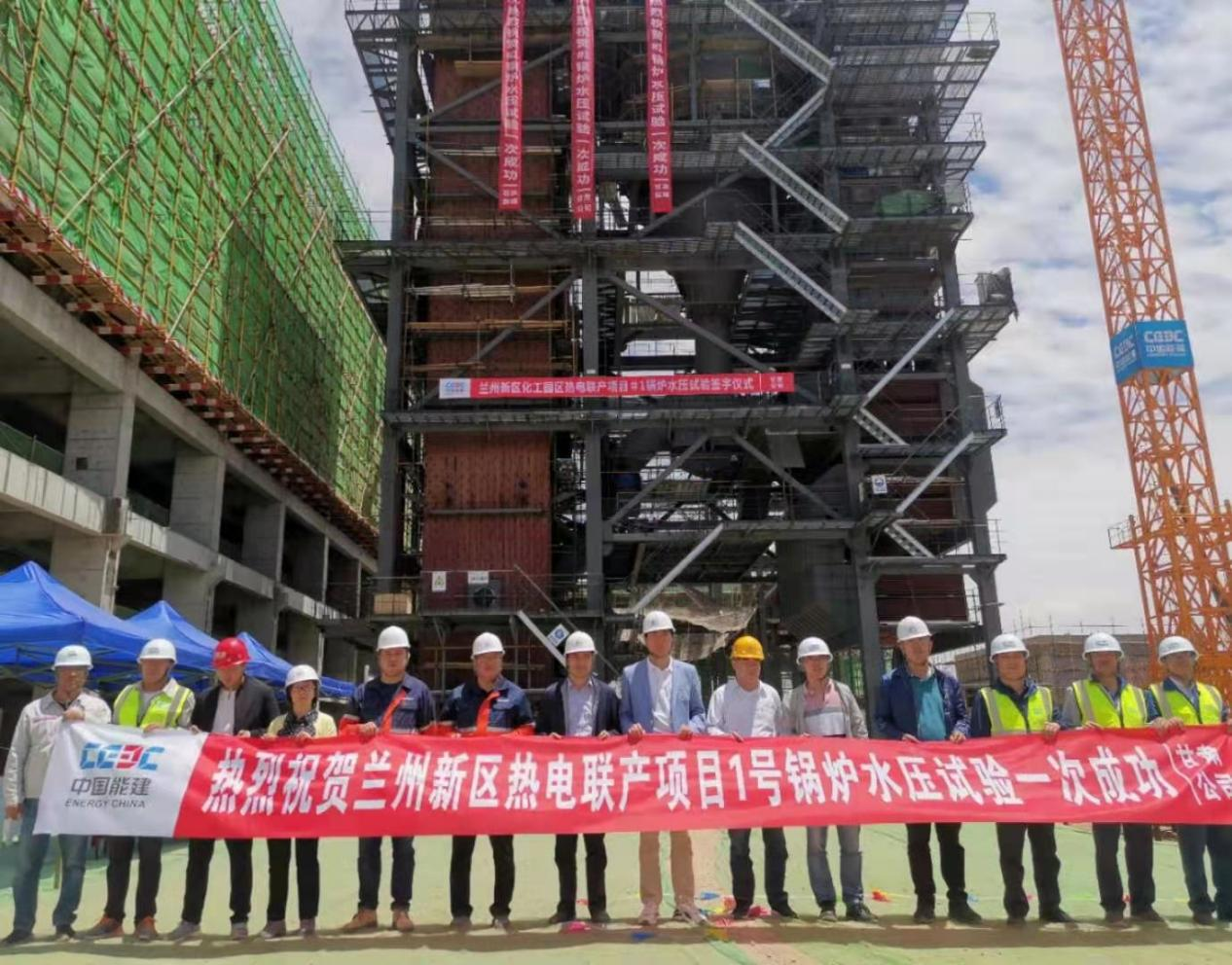

6月20日12时54分,,,,,,化工园区热电联产项目#1锅炉水压试验一次成功。。。。。。。这是继热电联产项目办公楼及辅楼成功封顶后,,,,,,又一重大里程碑节点。。。。。。。
锅炉水压试验是电力工程建设施工质量验收与评价规程中的主控项目,,,,,,是锅炉设备本体安装完成的重要标志。。。。。。。为确保#1锅炉水压试验一次成功,,,,,,水压试验前,,,,,,热电联产项目部与监理、施工单位多次组织召开专题会、审查会,,,,,,制定了详细的水压试验专项方案、水压试验现场安全应急措施及风险防范措施,,,,,,逐条落实了中国特种设备检测研究院和电力工程质量监督站水压试验前检查问题,,,,,,确保问题整改闭环。。。。。。。同时,,,,,,试验前,,,,,,对参试人员进行了详尽的安全和技术交底,,,,,,确保试验目标顺利实现。。。。。。。
试验期间,,,,,,施工单位成立了水压试验指挥部及现场检查小组,,,,,,严格按照水压试验专项方案及相关规定,,,,,,对水质、上水温度、上水速度、升降压速率、锅炉膨胀等进行全程见证监督。。。。。。。此次水压试验分别对#1锅炉汽包、过热器系统、省煤器系统、水冷壁系统进行了压力测试,,,,,,最高压力13.51MPa,,,,,,稳压30分钟,,,,,,随后降压至工作压力10.81MPa,,,,,,水压试验相关焊口5000多道,,,,,,各系统膨胀无异常、受压部件和焊缝无变形、无渗漏,,,,,,12时50分,,,,,,#1锅炉水压试验一次成功。。。。。。。
此次锅炉水压试验的圆满成功,,,,,,为机组保温、酸洗、吹管、分部调试等工作创造了条件,,,,,,为实现#1锅炉高质量按期投产奠定了坚实基础。。。。。。。
