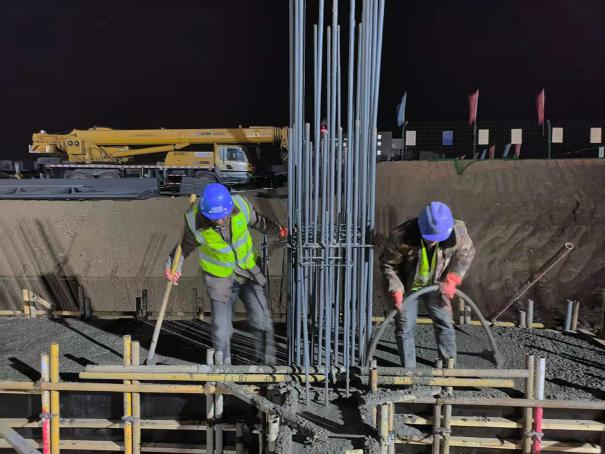

3月14日下午,,,,,热电联产项目主厂房B、C、D轴线基础混凝土浇筑完成,,,,,总浇筑量约1200立方。。。。。。。。
据悉,,,,,热电联产项目主厂房包括1×130t/h+1×220t/h锅炉+2×18MW汽机组、除氧间、煤仓间、10KV配电室等建设项目,,,,,该项目自2月18日开工以来,,,,,完成了主厂房B、C、D轴线的钢筋绑扎、模板支护加固及浇筑,,,,,220t/h锅炉基础房心土回填,,,,,130t/h锅炉钢架吊装,,,,,炉后区域基坑换填碾压等工作。。。。。。。。
目前热电联产项目工地现场多线开展、多点开花。。。。。。。。办公楼、联合建筑已完成开挖及地基处理工作,,,,,检修间、材料库及化水区域已完成80%开挖及地基处理工作。。。。。。。。
下一步,,,,,项目建设各方将通力合作,,,,,在保证安全、质量的同时争取早日完成主厂房、配电室、材料库等20余个基础设施项目投产运行目标!
